Z elektrárny

Energetici v Dukovanech zahajují odstávku druhého výrobního bloku

29. 08. 2025

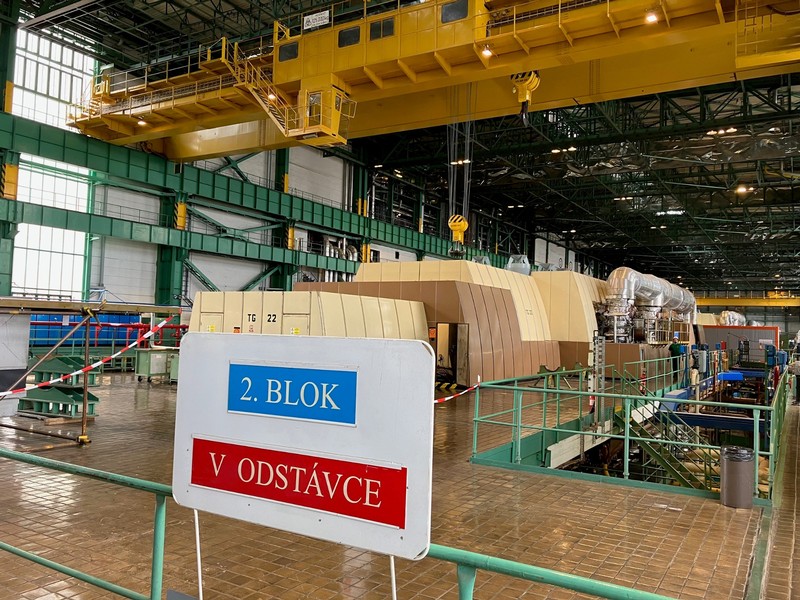

Energetici v Jaderné elektrárně Dukovany dnes v poledne plánovaně odstaví druhý výrobní blok kvůli pravidelné údržbě, kontrolám zařízení a výměně části paliva. Večer přestane blok dodávat elektrickou energii do sítě. Blok tak má úspěšně za sebou první palivovou kampaň s provozem na novém zvýšeném výkonu 512 MW. Zbývající tři bloky v Dukovanech a oba bloky v Temelíně jsou v provozu.

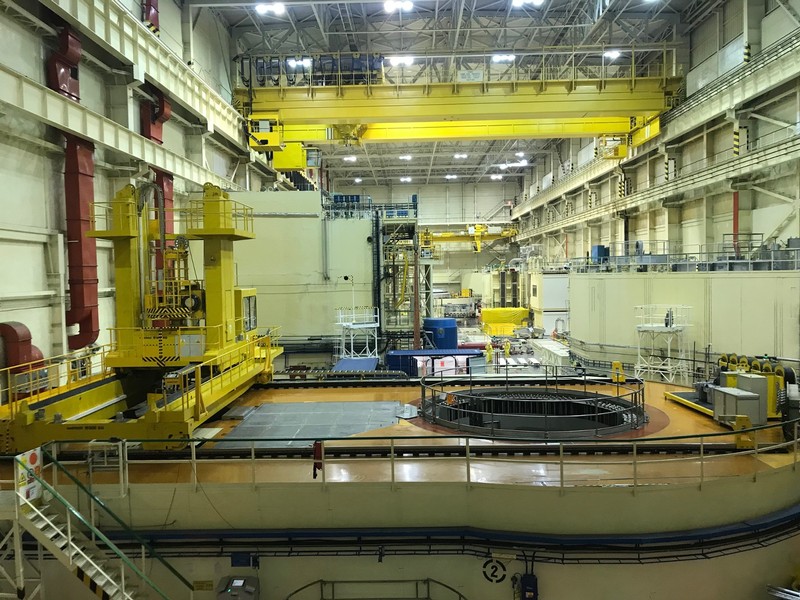

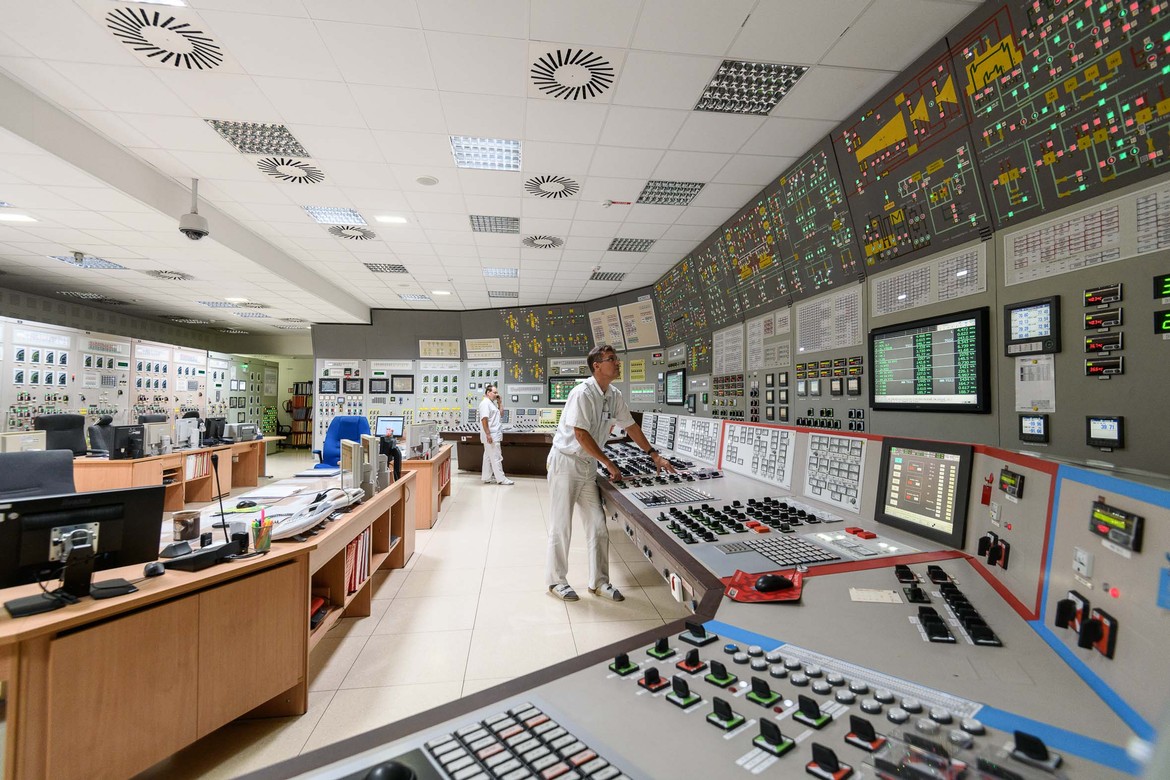

V průběhu už 38. odstávky druhého bloku čeká na energetiky přes 17 tisíc pracovních úkolů. "Časově i technicky nejnáročnějšími činnostmi odstávky jsou výměna kabeláží, rekonstrukce úsekových rozvaděčů a plánovaná údržba záložního dieselgenerátoru. První víkendové dny budou především ve znamení dochlazování zařízení a stabilizace provozu, ale už v pondělí se naplno rozběhnou údržbové a servisní práce na zařízení primárního i sekundárního okruhu," uvedl tiskový mluvčí Jaderné elektrárny Dukovany Jiří Bezděk.



„Příprava odstávky běží už několik měsíců. Jde o extrémně náročné období a vždy vytváříme nejlepší možné podmínky pro práci zaměstnanců i našich dodavatelů. Z reaktoru proto na téměř celý měsíc vyvezeme veškeré palivo do sousedního bazénu skladování a vytvoříme tak maximálně bezpečné podmínky pro plánované práce na zařízení primárního okruhu,“ vysvětluje Roman Havlín, ředitel Jaderné elektrárny Dukovany.

 Pro určování začátků odstávek bloků jsou pro ČEZ klíčovými faktory palivové kampaně, tedy optimální využití paliva i závazné periody kontrol a revizí.

„Díky přesnému výpočtu jaderných fyziků se nám na den přesně podařilo stanovit délku provozu bloku s plným výkonem a dosáhnout tak maximální efektivity provozu bloku,“ upřesňuje Bohdan Zronek, člen představenstva ČEZ a ředitel divize jaderná energetika.



Od začátku provozu druhý blok vyrobil 131 171 236 MWh čisté bezemisní elektrické energie.



Odstávka druhého bloku by měla trvat podle předběžných plánů 71 dnů, skutečný rozsah budou energetici upřesňovat podle výsledků testů a kontrol. Druhý výrobní blok chtějí po kontrole armatur připojit zpět k přenosové síti počátkem listopadu.
